from:中国电力企业联合会date:2021-07-01
为中国绿色发展注入蓬勃动力
国内首个百万千瓦级EPC水电项目雅砻江杨房沟水电站首台机组并网发电
在党的百年华诞到来之际,6月30日,国内首个百万千瓦级EPC水电项目——雅砻江杨房沟水电站首台机组并网发电,这是雅砻江中游第一个并网发电的水电工程。雅砻江流域水电开发有限公司(简称“雅砻江公司”)以重大工程里程碑目标实现庆祝建党100周年。
“贡献绿色能源 服务国家发展”,雅砻江公司杨房沟建设管理局门口岩壁上的这12个大字在阳光的照射下,熠熠生辉。杨房沟水电站的并网发电,对水电市场转型升级,优化四川电网电源结构,助力绿色低碳发展,促进受电地区经济社会发展和凉山州脱贫地区走向全面振兴具有重要意义。

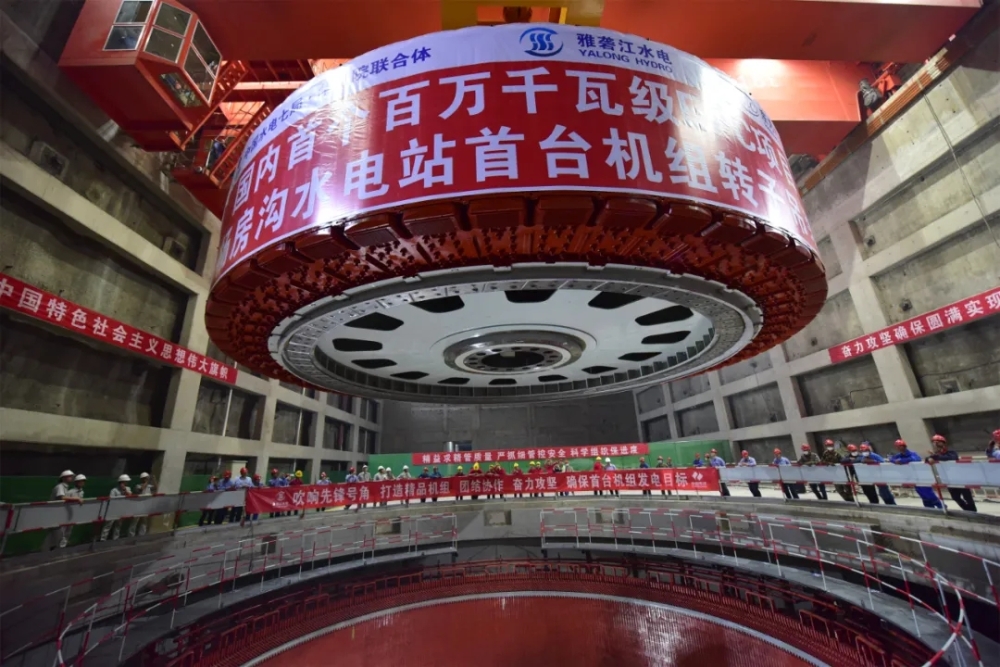

2020年10月18日,雅砻江杨房沟水电站首台机组转子吊装。
“在杨房沟水电站建设期间,雅砻江公司始终坚持以‘开发一座电站、带动一方经济、改善一片环境、造福一方百姓’的思路,稳步推进杨房沟水电工程建设、生态环境、电力生产筹备等各项工作,高标准、高质量打造一流精品工程。”雅砻江公司党委书记、董事长祁宁春说,雅砻江公司确立了雅砻江流域水能资源开发“四阶段”战略,在雅砻江干流规划开发22级水电站,装机容量约3000万千瓦。杨房沟水电站是雅砻江中游第一个投产发电的梯级电站,“龙头”水库两河口水电站也将于年内投产发电。杨房沟水电站首台机组发电后,雅砻江公司已投产水电装机超过1500万千瓦,雅砻江水电开发完成过半。
首个采用EPC模式建设的
百万千瓦级水电站
核心阅读
在我国百万千瓦级水电项目中,雅砻江公司率先在杨房沟水电站采用EPC(设计、施工总承包)模式建设,是一次大胆的模式创新,被业内誉为“第二次鲁布革冲击”。
“杨房沟水电站开创了国内百万千瓦级大型水电工程实施总承包的先河,是我国大型水电工程建设管理模式的大胆创新和尝试,为我国大型水电站设计施工总承包管理模式和标准的建立作出了重要贡献。”雅砻江公司杨房沟建设管理局局长曾新华接受《中国电力报》记者采访时说,杨房沟水电站首次构建了符合我国国情的大型水电站工程总承包项目管理体系,系统建立了设计施工总承包模式的组织架构、管理制度、工作流程及考核办法等。
我国水电建设早期管理模式主要是采用“自营式”管理模式,即由一个主管部门下的设计院和工程局设计施工,建成后移交给电厂。自上世纪80年代“鲁布革冲击波”(公开招标引入竞争)后,我国水电建设全面进入DBB(设计-招标-建造)建设管理模式,雅砻江二滩水电站便是其中的代表性工程。

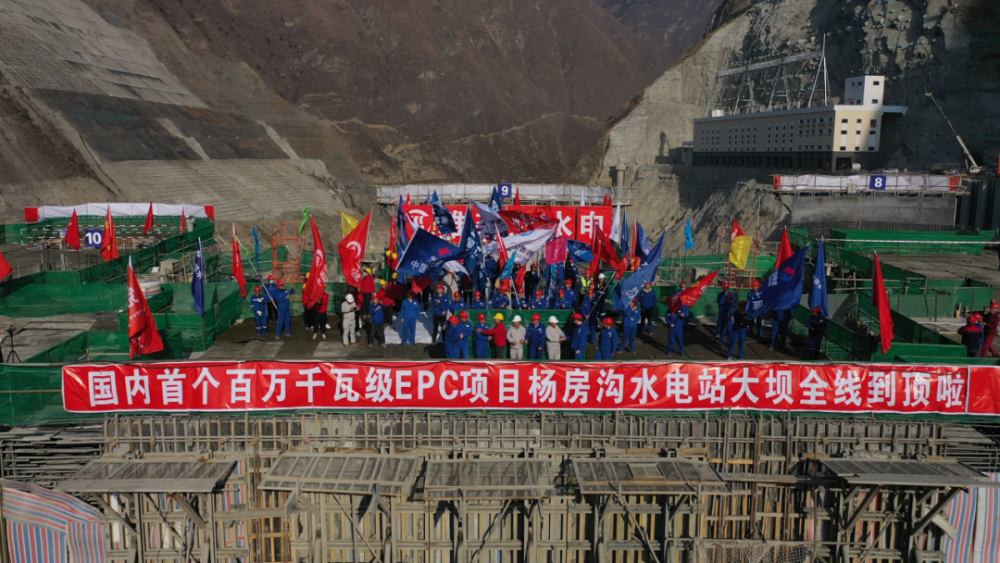

2020年12月17日,雅砻江杨房沟水电站大坝全线浇筑到顶。
近年来,随着电力体制改革逐步深化、水电开发成本越来越高,雅砻江公司适应新的发展形势,在杨房沟水电项目上创新采用EPC模式。该模式把设计、科研、施工单位深度融合,最大限度整合资源,最大程度挖掘强强联合的巨大潜力,有效提升工程效率和效益。
“新的模式,是压力,更是动力。”中国水电七局华东院杨房沟总承包部常务副经理陈雁高坦言。“常规模式下的水电建设,通常是设计跑‘上半场’,施工单位跑‘下半场’。杨房沟有所不同,EPC模式需要总承包团队‘全场跑’。” 陈雁高形象地比喻说。在“全场”赛道上,设计、施工人员同吃同住同工作,将设计单位技术优势和施工单位的现场经验、设备资源充分整合,共同服务工程建设,减少了传统模式下设计、施工单位不能有效沟通,资源、时间部分浪费的弊端,突破了传统模式资源分散、关系复杂、责任模糊、工程投资难以控制的组织形式,实现“降成本、补短板、提品质、增效益”的目的。
EPC模式为杨房沟水电站建设如期交工提供了保障,作为总承包方最有发言权。“一般同等规模的水电站地下厂房开挖、支护最快需30个月,而杨房沟水电站通过设计与施工多方面深度协同融合,创新运用地质监测预报等先进手段,只用了26个月就完成了地下厂房的开挖、支护。电站开工以来,工程建设安全和质量‘零事故’,较合同工期提前近1年下闸蓄水,提前6个月机组并网发电,工程投资全面受控。”中国水电七局·华东院联合体副经理赵胜利接受《中国电力报》记者采访时说。
杨房沟水电站EPC模式产生了“1+1 >2”的效果,创造了多个国内首次。“首次研发大型水电工程EPC模式大坝智能建造质量智慧管理系统,首次在大型水电工程总承包建设期实施全范围、全过程设计监理,首次建立了大型水电工程总承包完备、高效、可靠的设计监理管理制度和流程等。”曾新华告诉《中国电力报》记者说。
中国水力发电工程学会理事长张野认为,雅砻江杨房沟水电站率先开始的大型水电工程EPC建设管理的探索与实践,为新常态下水电市场转型升级提供新的发展方向,对于未来我国水电建设具有示范意义。
“数字化、网络化、智能化”
打造杨房沟智慧工程
核心阅读
杨房沟水电站智能建造平台突出了全覆盖、全过程、全生命周期的特色,形成了电站建设过程大数据,为后续实现杨房沟电站全周期数字资产,建设“数字”电站,推动实现流域电站统筹的智能管控奠定了基础。
“杨房沟水电站工程通过建设基于BIM技术的智能建造平台,集成设计、质量、进度、投资、安全监测、智能温控、智能灌浆、视频监控、智能振捣等业务模块,实现了全建设周期设计施工信息的数字化建模、设计成果在线跟踪审批、大坝厂房等主体工程实时验评、原材料检测信息集成、质量管理APP问题整改在线实时跟踪及快速闭合、温度智能调控与开裂风险的实时评价、大坝浇筑进度跟踪与月度年度计划对比分析、工程投资信息统计、电子档案对接公司归档系统、智能灌浆系统研发应用等功能。”雅砻江公司杨房沟建设管理局总工程师胡书红接受《中国电力报》记者采访时说。
智能建设贯穿于杨房沟水电站设计施工的全过程。在流域梯级水电站开发建设的经验、成果基础上,雅砻江公司开展智能建设关键技术的研究和快速、全面推广应用,形成了基于BIM(建筑信息模型)的杨房沟水电站智能建设平台。在建造一座实体的杨房沟水电站的同时,雅砻江公司利用工程建设大数据,同步生成了一个虚拟的“数字电站”。

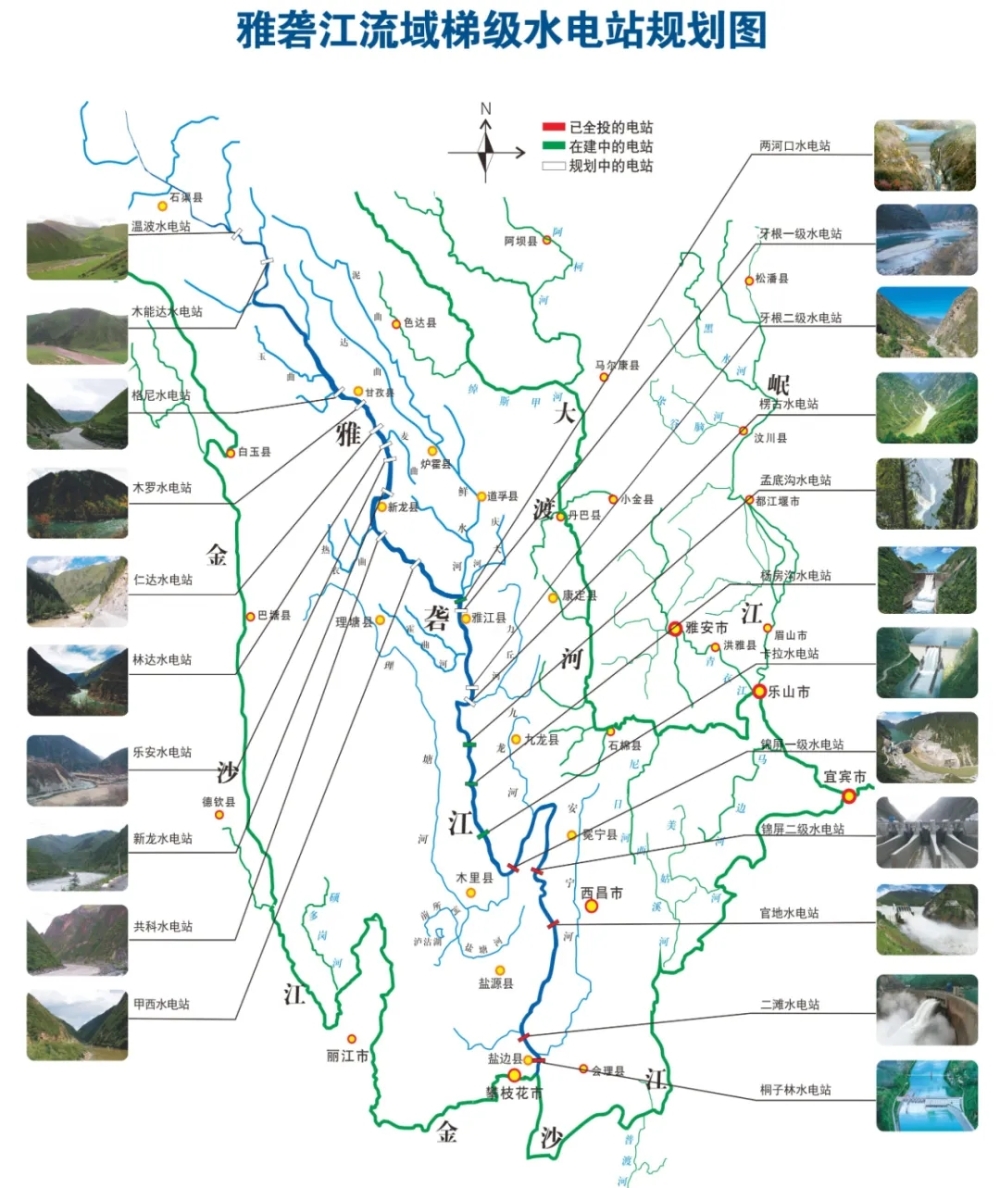

雅砻江流域梯级电站规划图。
杨房沟水电站智能建设平台通过构建统一的工程数据中心,整合了设计管理、质量管理、进度管理等业务数据,并集成智能温控、智能灌浆、水情测报等智能建设应用,实现了大型水电工程EPC项目的设计施工一体化管控。利用三维数字化建模,集成工程实施进度、质量检测和验评、工程量和投资信息等,实现了电站建设全过程数字化管理。
BIM系统的广泛深入应用,参建各方共同参与,实现过程管理痕迹记录留存,促进了工程信息透明,有效改善了以往信息不对称、管理层级多、信息传递效率低等问题,大大提高了工程建设管理效率,提升了工程建设管理水平。针对大型水电站EPC管理、高边坡、大型地下洞室工程、高拱坝、狭窄河谷等工程特点及难点,与清华大学成立了大型水电站EPC项目建设管理创新与实践研究课题组,与天津大学、水科院成立了高拱坝建设仿真与质量实时控制、全时空温控防裂控制研究课题组,与武汉大学、浙江大学、长江科学院成立了高边坡开挖、大型地下洞室群围岩稳定研究课题组,通过建设一流的科研团队,使工程建设站在大型水电站科技前沿。
杨房沟水电站建设凝聚了建设者们的辛勤劳动和智慧,赢得了多项荣誉。“杨房沟水电站EPC模式大坝智能建造质量智慧管理系统”获得中国质量协会第四届全国质量创新大赛QIC-V级成果(最高等级),“大倾角断层发育岩体坝肩边坡开挖爆破及加固关键技术”获得中国爆破行业协会科技进步一等奖,“杨房沟水电站大型地下厂房洞室爆破开挖工程”获得中国爆破行业协会部级样板工程,“基于总承包模式的大型水电工程设计管理研究与应用”获得中国电力建设企业协会2020年度电力创新奖一等奖,“杨房沟水电站EPC工程数字化技术综合应用”获得中国电力规划设计协会电力数字化工程(EIM)大赛特等奖。杨房沟水电站工程共获得科技类成果奖10项、专利32项、QC小组成果奖21项。
“杨房沟水电工程智能建设关键技术研究与应用是国内水电行业首个覆盖工程全体、全生命周期的智能建造统一平台,走在了行业前列,可作为行业标准范本推广。”中国工程院院士钟登华如此评价杨房沟水电站工程建设。
“我们将在总结杨房沟水电站智能化应用经验的基础上,推进一体化数据平台、网络安全态势感知、主设备检修辅助决策系统等建设,促进云计算、大数据、物联网等技术在杨房沟水电站落地,通过智能化应用推动电站运行维护降本增效,提高安全生产管理水平。”曾新华说。
探索出新模式下工程管理
需要的党建工作新模式
核心阅读
雅砻江公司党委联合参加各方党组织共同打造“扬梦党建”特色品牌,将党建工作融入生产经营,以高质量党建推动工程高质量发展。建设者们始终坚守初心与使命,在探索中前进,在前进中不断突破,用实际行动迎接建党100周年。
雅砻江公司在杨房沟水电项目上大胆探索EPC建设管理模式。新的模式,是压力,也是动力。雅砻江公司党委坚持“党建引领、深度融合”,全面落实党建工作常态化、长效化机制,通过与参建各方党建共建构建起涵盖业主、监理、设计、施工各方的大党建工作格局,通过党建一体化建设“一家亲”,实现优势互补、资源共享的一体化发展模式,各工区紧密配合,各工序无缝衔接。
所谓“扬梦”,意即“弘扬主旋律,圆梦新时代”。其中的“扬”字,取“杨房沟水电站”中“杨”的谐音;“梦”指“两个一百年”奋斗目标和中华民族伟大复兴的中国梦,同时也包含着杨房沟水电站所有建设者的个人梦想——在国内首座百万千瓦级EPC管理项目建设中建功立业,充分激发建设者干劲和党员先锋模范作用,由上至下将各级党委意志贯穿到各参建单位,贯彻到每一名党员、最后一公里工地。目前“扬梦党建”品牌已成为杨房沟水电站工程施工区党建工作的重要内容和特色。

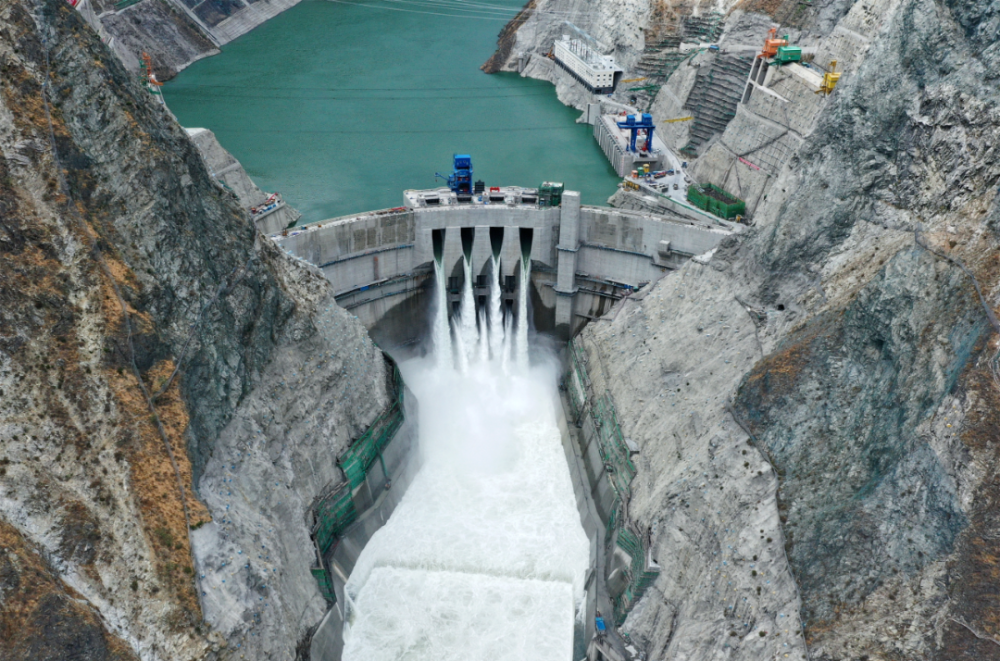

雅砻江杨房沟水电站大坝过流。
“找准定位、找准抓手、创新载体”。雅砻江公司党委对党建工作有着清晰的思路与规划。秉承着这一思路,创新载体,以“党员突击队”“党员责任区”“党员先锋岗”“党员示范岗”“党员攻关小组”等为抓手,创建“党员先锋工程”“党员创新创效工程”,通过“党建+”模式实现党建工作与生产经营相融合,促进工程建设,实现了两岸高边坡危岩体治理、基坑开挖、厂引洞室开挖、大坝及厂引系统混凝土提前转序浇筑。
除了生产经营,雅砻江公司党委还把党建工作融入电站建设的各个方面,杨房沟电站实现了质量的创新管理,国内水电行业首个工程现场“质量展厅”,涵盖水电工程主要施工工序展品和挂图,通过理论教育与实物展示相结合的方式,提升建设者的质量意识和技能水平,成为杨房沟水电站对外展示工程质量的一张名片。
成绩的取得,是雅砻江公司和参建各方保持一家人、一条心,坚持把党建工作融入生产经营,实现同频共振,充分发挥设计施工一体化优势取得的成果。
雅砻江杨房沟水电站工程作为行业内首个采用EPC模式的百万千瓦级大型水电站,是新常态下水电开发管理模式改革创新上的一次意义重大的探索和尝试。加强施工项目上的党建工作,将党建工作的政治优势转化为组织优势,统一思想,统一行动,对于参建各方而言是一项重要的政治任务。搞好整体布局、顶层设计,探索出一种符合新模式下工程管理实际需要的党建工作新模式,对于充分发挥党委领导作用、党支部战斗堡垒作用和党员先锋模范作用,具有重要的现实意义。
雅砻江杨房沟水电站大坝泄洪。
与此管理模式相适应,雅砻江公司在杨房沟水电站围绕新时代党的建设总要求,紧扣“新时代、新要求、新目标、新作为”主题,坚持“融入中心抓党建,抓好党建促发展”的工作理念,因地制宜,实事求是,大胆探索具有杨房沟特色的党建品牌,以推进杨房沟水电站施工区全体建设者勠力同心,步调一致,以党建工作促进工程建设,实现杨房沟水电站“廉洁、精品、标杆”工程建设目标。
电站项目建设推动民族地区乡村振兴,杨房沟水电工程带动投资超过75亿元,采购当地建材超过6亿元。木里县县长伍松说:“如果不是因为杨房沟水电站的开发,麦地龙乡不可能在这么短的时间内通上这么便捷的水泥路。现在沿线几个乡镇每年四五千万产值的松茸可以非常方便地送出市场,电站的建设为我们的脱贫攻坚、乡村振兴以及推进县域经济高质量发展起到了非常重要的作用。”
实际上,雅砻江公司将持续探索清洁能源与生态环保有机结合的新机制,助力地方经济社会发展实现全面绿色转型、推动长江经济带高质量发展。雅砻江公司还将持续发挥好中央企业履行社会责任的表率作用,坚持以工程帮扶、产业帮扶为主,继续加大帮扶力度,着力推进脱贫攻坚与乡村振兴有效衔接,助力脱贫地区走向全面振兴。
延伸阅读
已建成投运水电站:
锦屏一级水电站——拥有世界最高坝,2014年7月全部机组投产。
锦屏二级水电站——拥有世界最大规模水工隧洞群,2014年11月全部机组投产。
官地水电站——第一座将雅砻江清洁能源送往华东的电,2013年3月全部机组投产。
二滩水电站——中国20世纪建成投产的最大水电站,1998年7月首台机组发电,2000年竣工。
桐子林水电站——雅砻江流域最末一个梯级电站,2016年3月全部机组投产。
在建中的水电站:
两河口水电站——拥有世界第三高土石坝,计划2021年9月首台机组发电。
杨房沟水电站——国内首个采用设计施工总承包建设模式的百万千瓦级大型水电工程,2021年6月首台机组发电。
卡拉水电站——雅砻江中游“一库七级”开发的第七级水电站,2020年6月获核准。
孟底沟水电站——雅砻江中游“一库七级”开发的第五梯级水电站,2021年2月获核准。
规划中的水电站:
雅砻江中游规划的梯级电站还有:楞古水电站、牙根一级水电站、牙根二级水电站。
雅砻江上游河段开发总利用落差约683米,按“—库十级”开发。
短评
推动实现双碳目标落地的重要力量
栗清振
2020年9月22日,我国在第七十五届联合国大会一般性辩论上宣布,二氧化碳排放力争于2030年前达到峰值,努力争取2060年前实现碳中和。今年3月15日,中央财经委员会第九次会议提出,深化电力体制改革,构建以新能源为主体的新型电力系统,为我国新时代能源转型变革、电力改革发展进一步提供了方向指引和行动指南。双碳目标是党中央做出的重大战略决策,实现双碳目标成为当前讨论的热点。
有专家分析认为,能源领域是碳排放的主要来源,其中电力行业占总排放量约四成,而且是能源转型变革的中心环节,在实现双碳目标中要发挥排头兵和主力军作用,而主要路径在于提高非化石能源占比。
以目前全国风光新能源装机5.3亿千瓦计算,未来10年我国风电、太阳能缺口在7亿千瓦左右,需年均新增7000万千瓦装机。开发好雅砻江流域风光新能源,可为兑现碳达峰、碳中和承诺作出重要贡献。
为助力我国碳达峰、碳中和目标实现,雅砻江公司在水能资源开发“四阶段”战略的基础上,提出了流域新能源及抽水蓄能开发“四阶段”战略,规划建设雅砻江流域水风光互补绿色清洁可再生能源示范基地总装机达8000万千瓦。建成后,将成为世界最大的绿色清洁能源基地之一。目前,雅砻江流域绿色清洁能源基地,已写入国家“十四五”规划和2035年远景目标纲要,成为我国九大清洁能源基地之一。基地的建设,将为国家绿色低碳发展作出重要贡献。
杨房沟水电站4台机组全部投产后,其每年发出的清洁电能相当于西藏2018年的全社会用电量,足够544万辆家用电动汽车全部行驶1万公里。每年贡献的绿色电能,相当于节约标煤消耗约230万吨,减少二氧化碳排放约475万吨,减少二氧化硫约3.4 万吨,为受电地区绿色低碳发展作出重要贡献。
雅砻江公司将借鉴“一个主体开发一条江”经验,推进雅砻江流域风光资源集约化开发,奋力打造雅砻江流域水风光互补绿色清洁可再生能源示范基地,助力构建清洁低碳、安全高效的能源体系,为我国实现碳达峰、碳中和目标提供有力保障。
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
