  12月25日,《中国能源报》刊发《迎峰度冬,贵州独立储能“打了个样”》一文。报道称,贵州总容量为195万千瓦/390万千瓦时、共计14个独立储能示范项目的首批独立示范储能项目顺利完成全容量并网调试,并成功完成首次全容量充放电调用。此次并网的14个独立示范储能项目中,有7个项目由贵州金元投资建设,并由新型储能技术创新、集成应用专业化平台新源智储负责勘察设计、集成设备供货,在储能市场愈加火热的当下,贵州省首批独立示范储能项目投运为新型储能项目建设、助力构建新型电力系统“打了个样”。以下为报道全文:

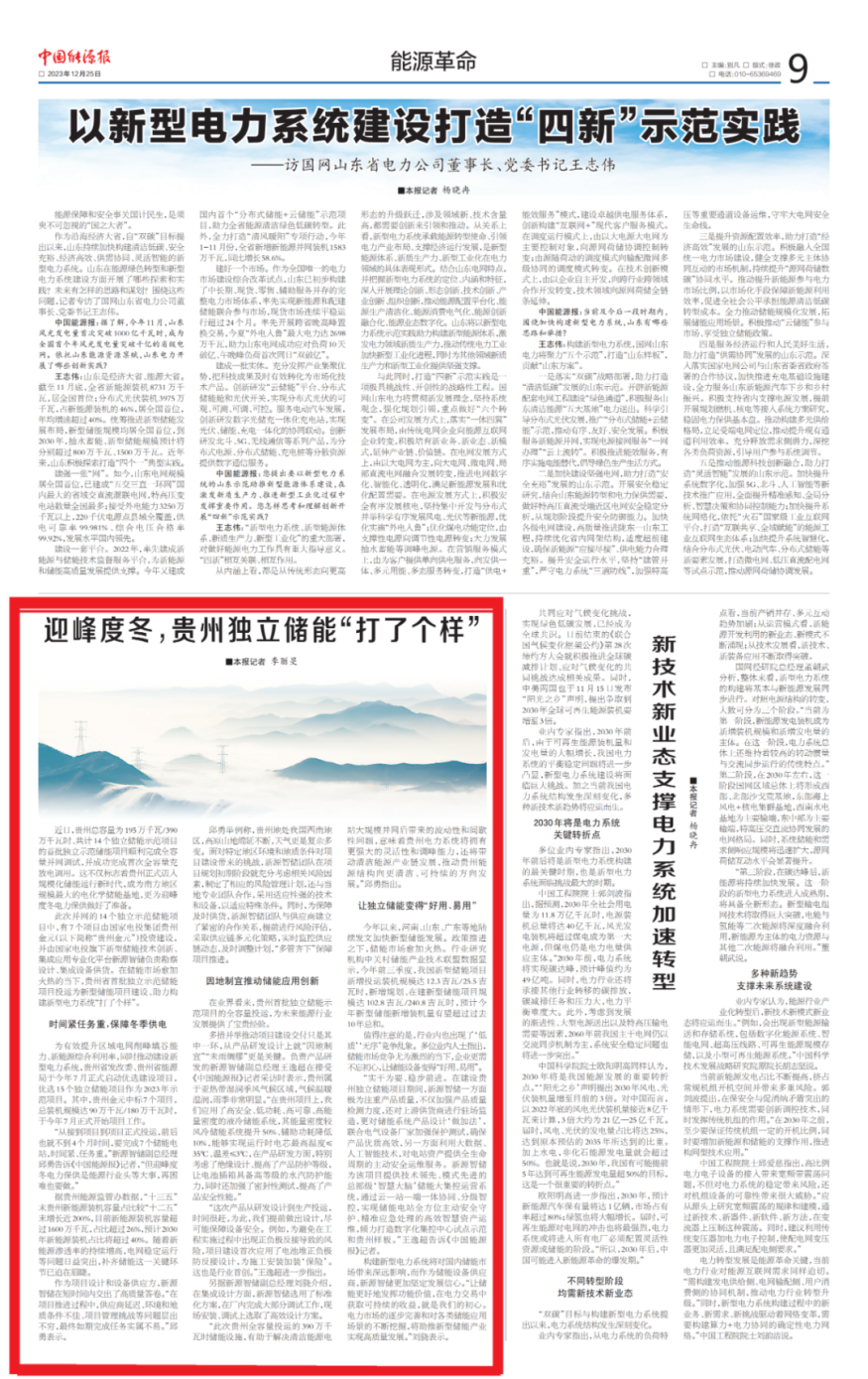

中国能源报:迎峰度冬,贵州独立储能“打了个样-1

  近日,贵州总容量为195万千瓦/390万千瓦时、共计14个独立储能示范项目的首批独立示范储能项目顺利完成全容量并网调试,并成功完成首次全容量充放电调用。这不仅标志着贵州正式迈入规模化储能运行新时代,成为南方地区规模最大的电化学储能基地,更为迎峰度冬电力保供做好了准备。

  此次并网的14个独立示范储能项目中,有7个项目由国家电投集团贵州金元(以下简称“贵州金元”)投资建设,并由国家电投旗下新型储能技术创新、集成应用专业化平台新源智储负责勘察设计、集成设备供货。在储能市场愈加火热的当下,贵州省首批独立示范储能项目投运为新型储能项目建设、助力构建新型电力系统“打了个样”。

  时间紧任务重,保障冬季供电

  为有效提升区域电网削峰填谷能力、新能源综合利用率,同时推动建设新型电力系统,贵州省发改委、贵州省能源局于今年7月正式启动优选建设项目,优选15个独立储能项目作为2023年示范项目。其中,贵州金元中标7个项目,总装机规模达90万千瓦/180万千瓦时,于今年7月正式开始项目工作。

  “从接到项目到项目正式投运,前后也就不到4个月时间,要完成7个储能电站,时间紧、任务重。”新源智储副总经理邱勇告诉《中国能源报》记者,“但迎峰度冬电力保供是能源行业头等大事,再困难也要做。”

  据贵州能源监管办数据,“十三五”末贵州新能源装机容量占比较“十二五”末增长近200%,目前新能源装机容量超过1600万千瓦,占比超过26%,预计2030年新能源装机占比将超过40%。随着新能源渗透率的持续增高,电网稳定运行等问题日益突出,补齐储能这一关键环节已迫在眉睫。

  作为项目设计和设备供应方,新源智储在短时间内交出了高质量答卷。“在项目推进过程中,供应商延迟、环境和地质条件不佳、项目管理挑战等问题层出不穷,最终如期完成任务实属不易。”邱勇表示。

  邱勇举例称,贵州地处我国西南地区,高原山地绵延不断,天气更是复杂多变。面对特定地区环境和地质条件对项目建设带来的挑战,新源智储团队在项目规划初期阶段就充分考虑相关风险因素,制定了相应的风险管理计划,还与当地专业团队合作,采用适应性强的技术和设备,以适应特殊条件。同时,为保障及时供货,新源智储团队与供应商建立了紧密的合作关系,提前进行风险评估,采取供应链多元化策略,实时监控供应链动态,及时调整计划,“多管齐下”保障项目推进。

  因地制宜推动储能应用创新

  在业界看来,贵州首批独立储能示范项目的全容量投运,为未来能源行业发展提供了宝贵经验。

  多措并举推动项目建设交付只是其中一环,从产品研发设计上就“因地制宜”“未雨绸缪”更是关键。负责产品研发的新源智储副总经理王逸超在接受《中国能源报》记者采访时表示,贵州属于亚热带湿润季风气候区域,气候温暖湿润,雨季非常明显。“在贵州项目上,我们应用了高安全、低功耗、高可靠、高能量密度的液冷储能系统,其能量密度较风冷储能系统提升50%、辅助功耗降低10%,能够实现运行时电芯最高温度≤35℃、温差≤3℃,在产品研发方面,特别考虑了绝缘设计、提高了产品防护等级,让电池插箱具备高等级的水汽防护能力,同时还加强了密封性测试,提高了产品安全性能。”

  “这次产品从研发设计到生产投运,时间很赶,为此,我们提前做出设计,尽可能保障设备安全。例如,为避免在工程实施过程中出现正负极反接导致的风险,项目建设首次应用了电池堆正负极防反接设计,为施工安装加装‘保险’。这也是行业首创。”王逸超进一步指出。

  另据新源智储副总经理刘骁介绍,在集成设计方面,新源智储选用了标准化方案,在厂内完成大部分调试工作,现场安装、调试上选取了高效设计方案。

  “此次贵州全容量投运的390万千瓦时储能设施,有助于解决清洁能源电站大规模并网后带来的波动性和间歇性问题,意味着贵州电力系统将拥有更强大的灵活性和调峰能力,还将带动清洁能源产业链发展,推动贵州能源结构向更清洁、可持续的方向发展。”邱勇指出。

  让独立储能变得“好用、易用”

  今年以来,河南、山东、广东等地陆续发文加快新型储能发展。政策推进之下,储能市场愈加火热。行业研究机构中关村储能产业技术联盟数据显示,今年前三季度,我国新型储能项目新增投运装机规模达12.3吉瓦/25.5吉瓦时,新增规划、在建新型储能项目规模达102.8吉瓦/240.8吉瓦时,预计今年新型储能新增装机量有望超过过去10年总和。

  值得注意的是,行业内也出现了‘低质’‘无序’竞争乱象。多位业内人士指出,储能市场竞争尤为激烈的当下,企业更需不忘初心,让储能设备变得“好用、易用”。

  “实干为要、稳步前进。在建设贵州独立储能项目期间,新源智储一方面极为注重产品质量,不仅加强产品质量检测力度,还对上游供货商进行驻场监造,更对储能系统产品设计‘做加法’,联合电气设备厂家加强保护测试,确保产品优质高效,另一方面利用大数据、人工智能技术,对电站资产提供全生命周期的主动安全运维服务。新源智储为该项目提供技术领先、模式先进的总部级‘智慧大脑’储能大集控运营系统,通过云—站—端一体协同、分级智控,实现储能电站全方位主动安全守护、精准应急处理的高效智慧资产运维,倾力打造数字化集控中心试点示范和贵州样板。”王逸超告诉《中国能源报》记者。

  构建新型电力系统将对国内储能市场带来深远影响,而作为储能设备供应商,新源智储更加坚定发展信心。“让储能更好地发挥功能价值,在电力交易中获取可持续的收益,就是我们的初心。电力市场的逐步完善和对各类储能应用场景的不断挖掘,将助推新型储能产业实现高质量发展。”刘骁表示。

Contact Us

Tel:+86-25-84152563

Fax:+86-25-52146294

Email:export@hbtianrui.com

Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)

Thank you for your message. We will contact you as soon as possible!
