【重点工程】湖南公司岳阳电厂厂用电受电成功

from:国家能源投资集团有限责任公司date:2023-05-22

国家能源集团湖南公司岳阳电厂2×1000兆瓦新建工程1、2号机组厂用电分别于5月21日21时29分、5月22日1点19分受电一次成功,比原计划里程碑节点时间提前了10天和70天。

【重点工程】湖南公司岳阳电厂厂用电受电成功-1

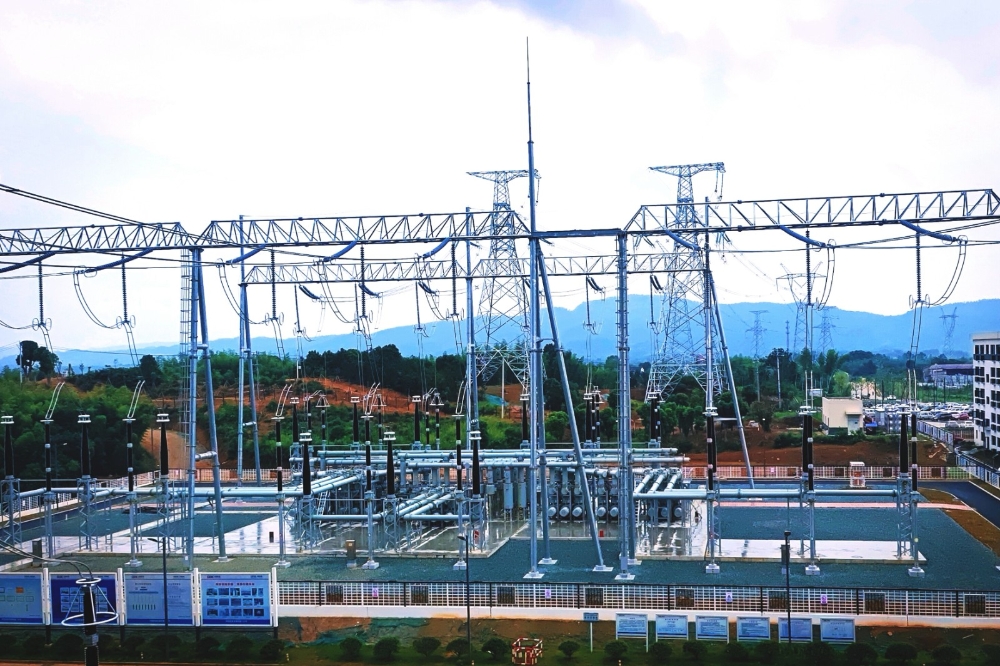

图为岳阳电厂升压站

国家能源集团湖南公司岳阳电厂2×1000兆瓦新建工程是集团在湘发展“一南一北”战略布局的关键项目,也是集团与湖南省政府签订战略协议的重点项目,以建设全生态、高品质、全智能的智慧电厂为目标,投产后将成为推动长江经济带发展战略的“主力军”。

此次受电范围包括500千伏GIS、启备变及1、2号机组10千伏母线A、B段等相关设备,工作标准高,操作难度大。为确保顺利完成此次受电工作,该电厂严把安全、质量关口,优化施工工序,提前谋划,精心组织,设备受电前成立了以各相关参建单位组成的组织机构,提前一个月开始对受电范围内的所有设备进行问题排查和整改闭环。受电当天,该公司组织对各个环节进行专题讨论,进行隐患再排查和条件再确认,对受电步骤、技术措施等进行全方位确认,切实保证了受电过程的安全受控。截至目前,所有保护、仪表、信号指示均准确无误,受电系统顺利移交运行部门。

Contact Us

Tel:+86-25-84152563

Fax:+86-25-52146294

Email:export@hbtianrui.com

Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
