三峡水库完成迎汛腾库工作

from:中国长江三峡集团有限公司date:2024-06-07

  本网讯(唐东军 龚文婷 陈胥良)6月6日,三峡水库水位消落至145米,提前4天完成2024年消落任务。这标志着三峡工程迎汛腾库工作完成,正式转入汛期防洪调度。

  三峡水库完成迎汛腾库工作-1

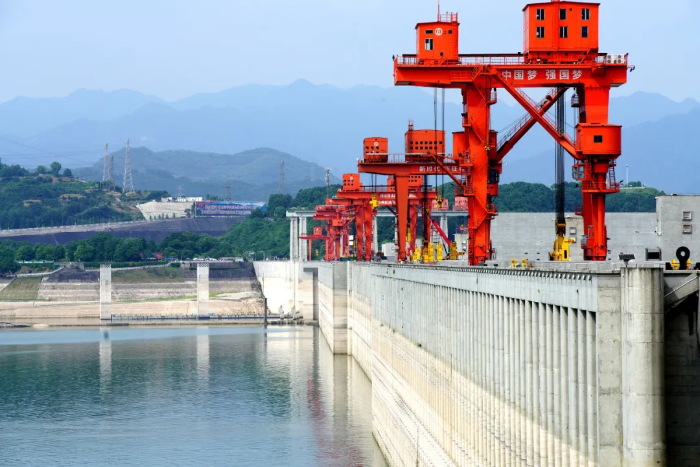

▲ 三峡工程做好度汛准备 本文摄影:汤伟

  三峡工程正常蓄水位以下的库容是393亿立方米,其中防洪库容是221.5亿立方米。三峡水库本轮消落自去年11月开始,共消落水位约30米。

  作为长江流域防洪体系的关键性骨干工程,三峡水库调度运行关乎长江中下游的防洪安全。为确保汛前各项准备工作平稳顺利,根据长江水利委员会的消落调度安排,三峡集团统筹考虑下游补水、生态调度、航运安全、能源保供等需求,动态滚动优化水库消落计划,合理控制水库消落进程,在确保按期消落到位的前提下,最大化发挥梯级水库综合效益——

  持续向下游补水,充分发挥水库淡水资源库作用。消落期间,三峡水库向下游补水,出库流量维持在7000立方米每秒以上,较调度规程规定下泄标准增加17%,有效保障了长江中下游沿江人民的生产生活用水需求。

  择机开展生态调度和库尾减淤调度,有效发挥水库生态功能。4月11日至26日、5月19日至23日分别开展了针对三峡库区产粘沉性卵鱼类及促进坝下产漂流性卵鱼类繁殖的生态调度试验,为鱼类自然产卵繁殖创造了有利条件;4月25日至29日、5月7日至17日先后实施了两次三峡库尾减淤调度,取得预期效果。

  全力做好电力保供工作,充分发挥骨干电源“顶梁柱”作用。特别是2023年底、2024年初的寒潮,及2024年全国“两会”期间,三峡电站精益运行,全力保障能源安全稳定供应。

  三峡水库完成迎汛腾库工作-2

  6月,长江中下游也进入梅雨季节。根据水利部门最新预测,今年6到8月主汛期期间,长江流域降水量偏多,其中,长江上游正常偏多,长江中下游偏多可能达2成以上,总体涝重于旱。预计今年长江中下游入梅接近常年或偏晚,梅雨量可能偏多,防汛将面临较大压力。为应对可能发生的洪水,三峡集团扎实开展汛前安全检查工作,为水库汛期防洪调度运用做足充分准备。

  下一阶段,三峡集团流域管理中心、长江电力等单位将在水利部和长江水利委员会的指导下,在国家电网等单位的支持下,继续密切监测水雨情,把握长江水情变化,统筹考虑防洪、供水、生态、航运、发电等需求,加强预测预报,滚动会商研判,科学精细调度,全力防洪度汛。

编辑:杨思恒 程林

Contact Us

Tel:+86-25-84152563

Fax:+86-25-52146294

Email:export@hbtianrui.com

Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)

Thank you for your message. We will contact you as soon as possible!
