from:中国华电集团有限公司date:2024-05-29

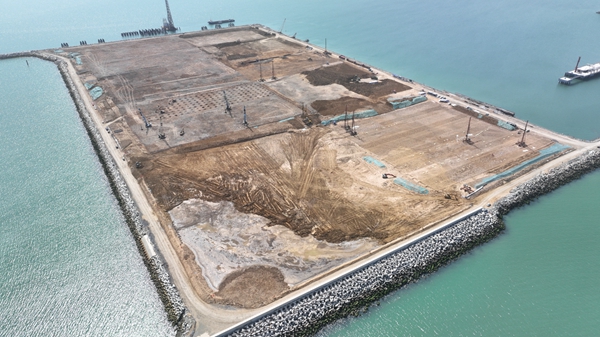

历时仅137天,完成陆域形成区疏浚吹填475万方,形成陆域27.5万平……近日,中国华电赣榆LNG接收站码头项目吹填完成,同时也为罐区如期顺利开工打下了坚实基础。
据了解,2023年2月28日,华电赣榆LNG接收站工程码头开工。早前,中国华电集团公司与连云港市政府签订战略合作协议,在连云港赣榆规划建设LNG接收站项目。项目设计接收能力为300万吨/年。
中国华电赣榆公司相关负责人介绍,从码头工程护岸合龙后,工程建设的主战场由陆地变成海上、由肉眼可见变为看不见摸不着。如疏浚时间紧任务重,期间又面临冰冻雨雪天气,连续多日的大风雨雪天气导致疏浚工作难以开展。赣榆LNG公司与作业技术人员商讨优化施工计划,调整雨雪冰冻严寒天气应急预案,保障了船只顺利施工,为加快工程推进赢得了时间。
“我们立足科技创新、积极开展工程创优、科技项目研发等活动,赣榆公司通过与参建单位潜心研究,高效运用,为工程高效推进积累了管理经验。”上述相关负责人说,如粘土施工历来是疏浚工程的难点,施工单位比对施工工艺,优化确定了既适应本港工况、又能够最大发挥船舶产能的“双层开挖、退台车、少挪船”的最佳工艺。为保证工程的顺利实施,同时也为工程施工创造便利条件,公司技术人员在进场试挖时发现粘土中夹杂大量姜结石,施工船只上自带的低转速绞刀达不到“快转薄切”的工艺要求,经与施工船只研究及时更换新绞刀,转数提高了20%,配合新工艺后生产率提高了10%。
曾经沧海桑田,在赣榆项目现场已展现出新的画卷。而今的施工现场放眼望去,运输车在工地上来回穿梭,强夯、堆载预压、换填交替作业,挖掘机挥舞着长臂,抬高、落下,呈现一派火热气象。参建者们表示,将全力以赴创佳绩,确保工程建设按计划快速推进。
原文链接:https://bm.cnfic.com.cn/sharing/share/articleDetail/203061723/1
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
