from:中国核工业集团有限公司date:2024-06-17
开栏语:党的十八大以来,以习近平同志为核心的党中央对核工业高度重视,习近平总书记高瞻远瞩、亲自擘画核工业发展,作出一系列重要指示批示和重大决策部署。在党中央坚强领导下,我国核工业迎来了重要的发展战略机遇,进入了再创辉煌、加快建设核工业强国的新时代。
沿着总书记的足迹,我们一起走进核工业,听那些勇立潮头、奋楫争先,坚持不懈、无私奉献的时代凯歌。
“坚持安全第一,树立全球核能合作典范。坚持创新驱动,深化核能科技合作内涵。坚持战略协作,推动全球能源治理体系协调发展。”2021年5月19日,习近平总书记见证了田湾核电7、8号机组开工仪式,并提出三点希望,为田湾核电7、8号机组建设把脉方向、擘画蓝图。
初夏五月,海州湾畔海天一色、潮声阵阵,依傍着这条中国东部发展轴的长三角城市群正在等待一颗全新的“核”心脏起跳的一刻。三年岁月,数万人的宵衣旰食,雕琢出两座屹立天地间的核电机组,展现全球最大的核电基地建设即将功成圆满的奋进姿态,预示着中俄核能领域分量最重、成果最多、范围最广的能源合作将诞生新的合作地标。
安全第一,“中国质量”铸就强“核”心脏
坚持安全第一,树立全球核能合作典范。
万无一失不易,绝无一失不容退路。这是田湾核电7、8号机组所有建设者刻入灵魂的施工准则。
三年来,江苏核电将安全镌刻在项目建设灵魂之中,设立了卓越标杆目标,引入外部咨询单位提供驻场技术服务,并将每年举行一次的安全标准评估变为每半年一次。
实现卓越标准关键是管控好一个个关键,将安全隐患控制在萌芽状态。
走进田湾核电7、8号机组建设现场,经常会看到一些设备上贴有二维码,这是安全员安全检查的“指南”。
为了更好地推进基地安全建设,现场安全隐患点张贴了二维码,安全员可以在现场进行手机扫码,精准读取检查“密码”,并按照提示条目式地进行检查。目前,该工地共建立230余项具体风险对象、3000余条具体管控措施的信息化数据库,建立各类标准化隐患排查电子表单400余张。
管住隐患,还需管好人为因素。
田湾核电7、8号机组工程量相比较3、4号机组增加约50%。现场最高峰时,拥有2万多名施工人员。为了科学管理这些施工人员,江苏核电通过智慧工地将施工现场划分为79个安全网格化区域,布置了86台监控设备,及时抓拍未规范佩戴安全帽、抽烟等7种违章行为,尽可能减少人为事故。
可以说,江苏核电为施工人员管理创造性地探索了智慧工地管控手段,借助工程安全风险管控及隐患排查双重预防信息系统和隐患排查收集APP,努力保障工程质量和安全。
江苏核电工程建设处副处长何少华用“集大成者”来形容田湾核电7、8号机组。他说,田湾核电基地在建设管理、工程技术、施工安全和环境保护等领域,填补了诸多“行业空白”乃至“中国空白”,形成了一系列“中国标准”。
截至目前,田湾核电7、8号机组项目已获得省部级科技进步奖2项、省部级工法2项,参编和主编各类标准5项,获得实用新型专利及省部级以上QC成果奖项七十余项。顺利通过工程建设各阶段施工质量评价和绿色施工评价,得分处于国内同期开展评价的核电项目前列。
潮起潮落,寒来暑往。3年来,机组从图纸到建筑,从开工建设到初具规模,机组设计专家、工程师、一线工人等组成的数以万计的建设者,凝聚起战胜一切困难和挑战的磅礴力量,在海州湾畔上“作画”,构筑起世界级核电基地美丽蓝图。
创新驱动,“中国智慧”催生“新”意工程
坚持创新驱动,深化核能科技合作内涵。
长三角发展轴最北端,长三角能源枢纽之一的田湾核电7、8号机组,拥有多项“中国技术”应用场景。
攻坚克难,破浪前行。在这座超级工程建设过程中,施工人员经历了接踵而至的考验,迸发出的“中国智慧”让一道道难题迎刃而解。

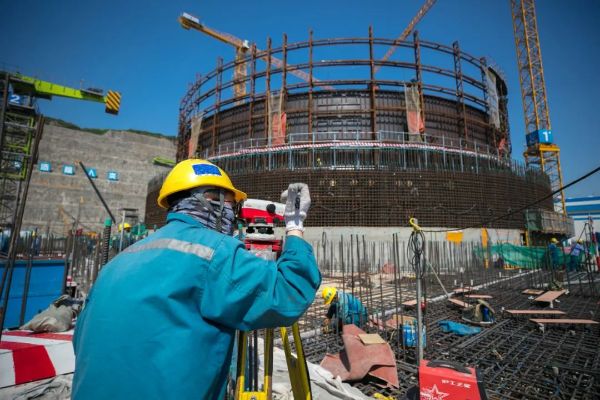

“挑战最大的是时间紧。”江苏核电工程计划处处长吴俊刚说,田湾核电单台机组建设工期65个月,采用与俄方合作的VVER-1200(AES-2006)堆型,单机容量126.5万千瓦。工程量几乎比3、4号机组多出50%,靠传统技术建设难度很大。为此,他们充分调动核电系统创新技术,在这里搭建了一座巨大的建设技术试验场。

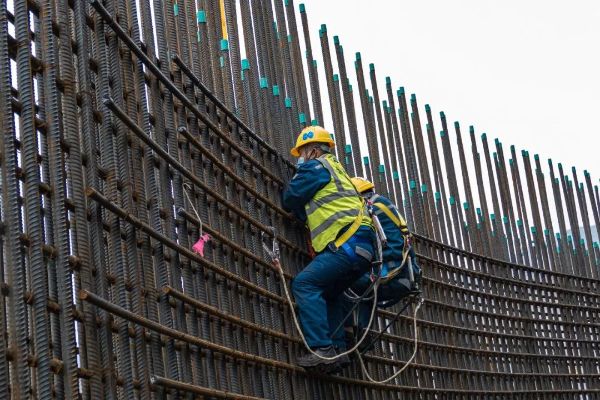

钢衬里是核电机组重要的保护措施,一座核电机组需要几千块钢板拼装成钢衬里。
在传统的施工过程中,需要熟练的核级焊工将几万米焊缝一点点焊接完成,做到一丝气体也不漏。在田湾核电7、8号机组中,施工单位应用了激光智能跟踪MAG焊(熔化极活性气体保护电弧焊)技术,加速了核岛焊接的速度。
以穹顶球带钢衬里为例,其焊缝总长度超千米,其中机器人自动焊接了983.9米,一次性X射线拍片合格率高达99.385%,实现核级钢衬里整体模块安装组装间隙公差±2mm、错边小于1mm,这是传统手工焊接达不到的高质量。
在田湾核电7、8号机组内,这样的技术创新应用场景非常多:
田湾核电7号机组控制厂房电气设备、材料采用垂直运输工装,替代跨楼层运输大件物品使用人力搬运、预留孔洞吊装等方式;
通过BIM软件建模,实现施工进度可视化管理;
智能化孔洞盖板以5G通信技术取代实体电缆使用,实现孔洞远程管理和安全违章智能识别;
通风管道焊接使用机械臂自动焊,能够显著提高焊接质量。

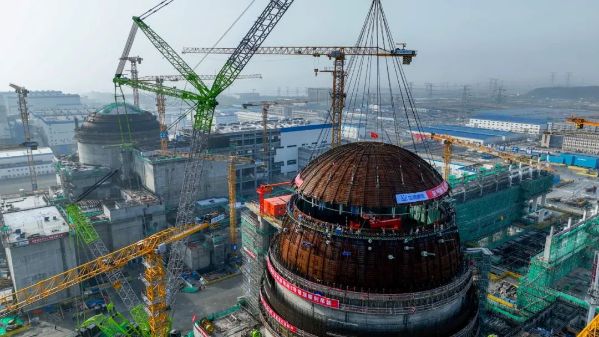

技术应用关键是解决问题。和其他核电机组不同,田湾核电7、8号机组穹顶吊装是像“拼图”一样拼装出来的。去年6月21日,经过3小时20分钟缓慢行走,田湾核电7、8号机组吊装团队将总重量585.35吨的国内最重薄壳钢衬里穹顶中的球带部分缓缓从地面吊至17米高,并通过多次调整将球带精准对接核岛厂房安全壳钢衬里筒体。核岛球带和核岛厂房筒体拼装后最大误差不到2厘米。
这堪比“空间站”级别对接难度的作业是田湾核电7、8号机组建设中的常态。
三年时间,四次“空中之吻”,机组建设者用艰苦奋斗的精神诠释了“中国智慧”。“第一个球带吊装,连续一周基本没合眼,满脑子都是吊装的模拟场景。”田湾核电7、8号机组吊装团队负责人徐朝晖回忆说。
为了建好这个工程,江苏核电不断尝试新的改进项,为未来运营做好准备。
高温疏放水冷却方式由混合式改为表面式,单台机组一次大修可节约大量淡水资源;
在除盐水箱内部设置软浮顶,通过物理隔离解决因水箱内部二氧化碳导致的除盐水电导异常上涨问题……
已在工地奋战一千多个日夜的田湾核电7、8号机组项目部率领施工团队日夜兼程,坚持高标准、高质量,创下了令人惊叹的“田湾速度”。
江苏核电党委书记、董事长张毅乐观地说:“每个节点项目的圆满完成,充分验证了田湾核电7、8号机组代表的中国核电机组建设的高超技艺和雄厚实力。”
战略协作,“中国合作”孕育高效速度
坚持战略协作,推动全球能源治理体系协调发展。
田湾核电7、8号机组蕴含着一种速度。核电站建设是一个系统工程,参建单位有十多个,每天光工程计划就要排满一个黑板。
施工前12个月“两设”供应和房间移交;提前3个月开工子项梳理;制定项目TOP10清单和行动项……这个被称为一体化计划融合管理的新模式就是田湾核电7、8号机组保持“田湾速度”的奥秘。
田湾核电7、8号机组是核电项目建设首次开展一体化计划编制,因为涉及单位多,需要对不同计划的作业代码重新调整。
例如俄方编制的核岛设计、供货三级计划是外语版本的,其他三级计划是中文版本的,需要在它们之间建立逻辑关系。经过协同作战,该项目通过对48000多条作业建立逻辑关系,实现了核岛一体化计划的接口匹配和动态联动。
通过一体化融合工作,加强现场作业及后勤保障人员的协调沟通,各项工作效率大幅提升。
5月9日,国内首个采用无粘结预应力的核电机组——田湾核电7号机组预应力张拉施工完成。根据一体化计划,提前与施工单位共同做好施工技术研究,开展关键工序的施工工艺验证,解决了带油脂和护套的无粘结预应力钢绞线穿束和钢绞线单根张拉的施工难题,为外穹顶的提前开始施工创造了条件,为外穹顶上的非能动水箱在热试前的按期投用打下了基础。
协同机制不仅促进了项目快速建设,也成为破解速度难题的制胜法宝。当前田湾核电7、8号机组进入安装阶段,设备到货问题非常急迫。
特别是随着国内核电机组全面开工,各项难题越发突出,江苏核电践行中核集团、中国核电“四台机组,一个项目”的管理理念,与辽宁核电建立了田湾和徐大堡四台在建VVER机组协同共建机制,对各领域200多项良好实践和经验反馈进行共享。
田湾核电7、8号机组一级里程碑共48个,二级里程碑共144个。截至6月12日,一级里程碑计划完成20个,实际完成22个;二级里程碑计划完成52个,实际完成54个,均有序进展。
我向你奔赴而来,你就是星辰大海。随着田湾核电7、8号机组建设,一座世界级核电能源基地即将崛起东方,长三角发展强“核”心脏将强劲跳动起来,让这个中国经济发展的强大引擎奋力前行,在时代巨流里不断谱写新发展乐章。(江苏核电)
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
