from:中国电力建设集团有限公司date:2024-07-09

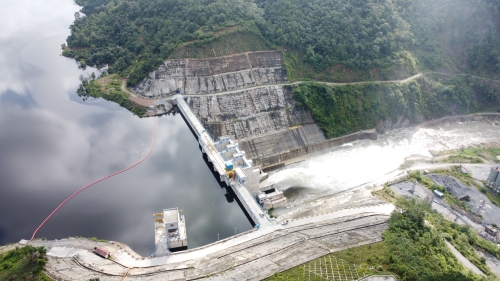

7月3日,水电八局承建的老挝南俄4水电站水库首次蓄水至正常蓄水位EL.1040m高程,为全面检验大坝安全稳定后期工程专项验收及竣工验收创造必要条件。
该项目位于老挝北部川矿省境内,为引水式开发。工程永久建筑物主要由首部枢纽、引水工程和厂区枢纽三部分组成。碾压混凝土重力坝坝轴线长228m,坝顶高程为EL.1046m,最大坝高68m,水库正常蓄水位EL.1040m,相应库容0.804×108m³。设计安装3台80MW混流式机组,总装机容量240MW,年平均发电量8.842×108kWh,年利用小时数3684小时。引水系统总长约17.8公里。
自2024年2月1日水库下闸蓄水以来,受降水较少影响,水库蓄水速度较慢。在蓄水过程中项目部安排专人进行监测巡视。近期现场巡视及监测仪器数据成果表明,大坝左右岸边坡稳定,坝基坝肩及层间结合处无渗漏,碾压混凝土大坝位移变形等主要参数均在允许范围内,工作状态正常受控,水库内漂浮物较少。
7月3日,在老挝国家电力公司EDL、法国ARTELIA工程咨询公司、EPC总包中国重型机械有限公司见证下,溢流表孔工作弧门及冲砂底孔工作弧门成功进行了有水调试试验,闸门工作状态稳定正常。
老挝南俄4水电站项目对该国打造“东南亚蓄电池”战略具有重要意义。在项目建设过程中,水电八局积极促进当地就业,解决了移民安置等问题,修筑道路等为当地人民生活带来诸多便利。项目建成后,将对当地消除贫困、改善民生,助力老挝经济社会发展起到极大的推动作用。下一步,项目部将继续进行大坝安全监测,检验大坝、闸门、库岸等在设计高水位运行条件下的工况,确保汛期安全度汛及后期正常运行,为完工验收和竣工验收打下坚实基础,确保项目顺利移交。
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
