from:中国电力建设集团有限公司date:2024-07-16
黄金峡,又名“小三峡”。“山川险阻,黄金子午。”黄金峡自古以来便是秦巴山地著名的交通咽喉与山水险峻之地,更是引汉济渭工程的取水要地。
2024年7月7日,经过各项试验及72小时试运行,由水电十一局承担机电设备安装与调试任务的引汉济渭黄金峡水利枢纽工程全容量并网发电,参战干部职工三年多的奋战变为现实。
汉水汤汤,润泽秦川;机组隆隆,电送万家。
匠心试炼:“峡谷之客”的倔强
引汉济渭工程是国务院确定的172项节水供水重大水利工程,黄金峡水利枢纽作为引汉济渭工程的“水龙头”、主水源工程,以供水为主,兼顾发电。水电十一局主要承担该工程大坝、泵站、电站等部位的机电设备安装与调试工作。
2021年伊始,作为“先头兵”的技术部人员陈炜率先到达,随后便马不停蹄地投入到前期的对接与验收工作中。由于各种因素导致主厂房桥机安装与调试严重滞后,如果桥机不安装,电站的永久机电设备就无法吊装。了解情况后,他便积极同业主、监理、设计及其他参建单位加强沟通,迅速推进安装前期各项工作准备。
“后续水轮机、发电机的安装是我们整个电站的核心,时间一刻都不能耽误,项目部能上的职工一起上!”项目经理李忠臣在工程推进会上不断鼓励大家。
项目部立即成立了桥机荷载试验组织机构,开展试验方案编制、优化以及技术和安全交底,协调现场人员安排,将责任落实到具体人员,做到分工明确、各司其职。电气班长孙飞龙面对如此繁重而艰巨的任务,一刻也不敢放松,清晨他迎着朝阳而来,在刺骨寒风中进行着设备盘柜安装,一次、二次电缆敷设及配线工作,有时候忙的都顾不上吃饭喝水,工作至深夜更是常态。
随着主厂房桥机荷载试验圆满完成,也意味着机组定子组装这个工程节点即将到来。“定子基础方钢的要求如此之高,我还是第一次见!”有着二十五年金属结构安装工作经验的老师傅黄传超面对接下来的任务不禁感慨道。
此次方钢安装高差要求在1毫米之内,相互安装高差0.5毫米内,水平要求0.05毫米/米,大大增加了定子组装的难度。项目总工朱志会带着机械班组在现场认真研究图纸,不断调整尝试,经过多次讨论,最终敲定了将方钢与楔子板整体固定到定子基础板下方的方案,在验收合格后只一次性浇筑就达到了设计要求。
刚解决一个拦路虎,又面临一个新难题,那就是如何精确测量定子冲片的厚度?
定子冲片是发电机中的重要部件,准确测量定子冲片厚度对于保证发电机的质量和性能至关重要。从事多年机电安装的老师傅吴旗带领着项目技术团队,结合以往的施工经验,经过多次尝试和失败,最终在大家的集思广益下,选用了两个能精确到0.01毫米的百分表,将冲片置于两个百分表表针之间,通过调整冲片的位置来测取最小值,从而计算出定子冲片的厚度,加快了定子安装的进度。
精准调试:“专业团队”的风采
2023年11月,安装分局两名职工获得“电建工匠”荣誉称号,水电十一局工会为此成立了“高树辉工匠创新工作室”,旨在加强公司在电气试验等领域的核心技术攻关,同时也承担起了黄金峡项目的电气试验及调试工作。
工作室进场以来,主要负责编写试验方案,优化试验流程,对全厂各类电力设备开展电气试验并出具严格的试验报告。在设备带电调试工作开始后,组织团队落实调试计划,通过不断优化技术方案,安全顺利完成了发电机组自动化元器件调试、公用设备调试、继电保护调试、辅机设备调试、主变压器调试、电气开关柜调试、GIS调试等关键节点,为顺利并网投运提供了强力的支撑,受到了引汉济渭公司和二滩国际监理的高度认可。
“试验能够及时并有效地发现设备存在的潜在安全隐患,而调试更是保证设备准确有效、安全运行的关键,责任重大,不容马虎。”作为黄金峡项目的调试负责人赵常顺总是多方考虑,确保每个环节万无一失。
并网发电非是一蹴而就的功绩。“赵工,并网带负荷试验又中止了。”年轻的脸上已满是疲惫,此时的路测量轴承处轴颈摆度海鹏已经连续工作30多个小时没有合眼,小伙子靠在盘柜上都能睡着。
赵常顺看在眼里,但他没有多言,这样的情况在现场很是常见,越是到关键环节越不能放松警惕,他只是嘱咐现场的两个小伙子赶快休息,好迎接后面的硬仗。
经过仔细的排查,确定此次试验中止是由于发电机逆功率保护动作,导致发电机解列、灭磁。随后,业主组织紧急开会讨论分析,安排电气人员排查用于逆功率保护电压、电流回路是否接线正确,又经过厂家工程师和设计院的确认依然没有发现问题所在,此时大家一筹莫展。
这时,赵常顺站了出来,凭借多年的经验,他让设计院提供了全厂电流互感器配置图纸,并让发电机厂家拿出了发电机中性点电流互感器配置图,经过与现场接线认真仔细的对比,终于发现了问题所在。试验组对二次绕组接线方式进行了更改,重新开机并网带负荷,机组得以正常运行,并网试验也得以继续进行。
并网发电:“上下一心”的坚持
水电十一局的能工巧匠用两年的时间为混凝土浇筑的大坝安上了三颗机械“心脏”,2023年12月17日,第一颗“心脏”启动试运行,水位445米的指挥部中心一片欢腾。
4月份的黄金峡,早已春意盎然,然而大坝内部却依旧湿寒无比,只待片刻就想搓臂取暖,更遑论本就严寒的冬季了。“咱们职工的心是火热的,忙起来就只觉得热,恨不得脱了碍事的棉衣!”
心往一处想,劲往一处使。在这个三十多人的团队中,“领头羊”锐意进取,带领众人向着目标前进;“老黄牛”埋头苦干,以汗水和努力铺就成功的道路;“初生之犊”虽无经验,却满怀激情与热血,他们敢于挑战,不畏艰难。
安全总监李勇强生活中宽容和蔼,但是工作中涉及到安全问题那是绝对的严厉负责。由于作业面起重设备、风、电、水、气等各类设备繁多,存在不同程度的交叉作业,在现场总能看到李勇强手持喇叭吆喝的身影,各个施工部位的状况,他一天不知道要巡查多少次。他总说:我得亲眼看着才能放心。在他这样的监督下,项目的安全形势始终稳定可控。
技术部负责人李斗宜一毕业就来了黄金峡项目,三年的历练已经能够让他独当一面,各工作面人员协调、质量检查验收、施工进度督促、对上沟通协调、调试发电问题处理……为了做好电站的并网发电工作,他始终坚持着边学边干、边干边学,从来没有丝毫松懈,随着项目的并网发电他也逐渐成长起来。
唯有匠心,不负光阴。2024年4月21日首台水轮发电机组顺利通过72小时试运行正式并网发电;6月6日3号机组启动调试工作;7月7日黄金峡水利枢纽水轮发电机组经过72小时试运行,成功实现全容量并网发电,由此正式转入商业发电阶段!
自进场以来,项目部坚持独立组织、独立施工的模式,以质量管理为核心,严格落实三检制度,保证施工质量。施工期间,在“大型引水工程泵站安装施工技术研究”“轴流转浆式机组定子铁芯安装新工艺研究”中获公司级科技进步奖,同时以优质履约赢得业主高度认可,获陕西省引汉济渭工程2023年度先进施工单位;在业主组织的2023年“奋战四季度全力保目标”的劳动竞赛中获优胜单位等荣誉。
黄金峡水利枢纽工程建成后,可从陕南汉江流域调水至关中渭河流域,受水区域总面积1.4万平方公里,受益人口1411万人。电站总装机容量13.5万千瓦,年均发电量3.51亿度,相当于每年节约标煤约14万吨,减少二氧化碳等温室气体排放量约70万吨,对改善渭河水生态环境、实现区域水资源优化配置、保障汉江流域高质量发展具有十分重要的意义。
“善治秦者先治水。”现如今,水电十一局将士再续治水辉煌,润泽三秦大地,发绿色电能,造福一方百姓。

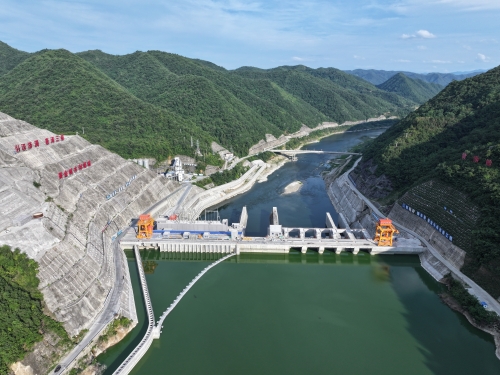

黄金峡水利枢纽工程

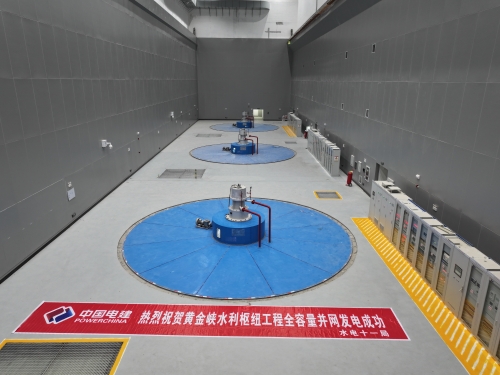

机组厂房

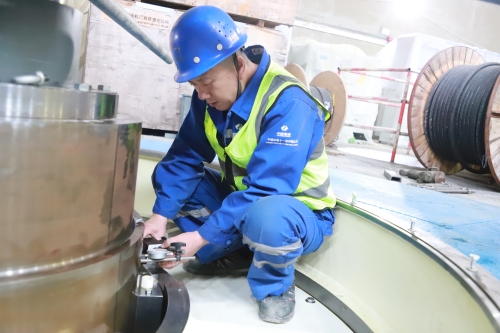

测量轴承处轴颈摆度
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
