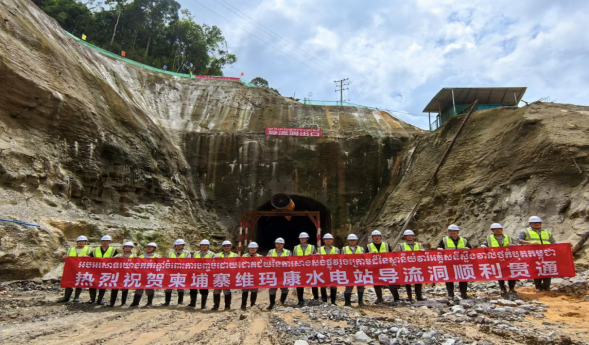

由昆明院承担本项目施工阶段勘察设计工作的柬埔寨维玛康水电站,经过全体建设者近三个月的昼夜兼程、艰苦奋斗,全长585.496m的柬埔寨维玛康水电站右岸导流洞于7月21日顺利贯通,超前完成重要节点,为2024年12月底实现截流目标奠定了坚实的基础,同时也为项目建设按下“加速键”!
维玛康水电站位于柬埔寨西部戈公省维玛康河上,采用堤坝+引水式开发,属二等大(2)型工程。水库正常蓄水位239.8m,相应库容约0.97亿m3,混凝土面板堆石坝最大坝高115.8m,电站装机容量2×50MW,多年平均发电量3.21亿kWh。
本工程于2024年2月1日开工建设,计划于2024年12月31日截流,2027年3月导流隧洞下闸蓄水,2027年6月底首台机组投产发电,2028年3月全部机组投产发电。
维玛康水电站导流洞布置于右岸,全长585.946m,采用“城门洞”型结构,断面为6m×7m,围岩主要为砂质岩与泥质岩相间分布,成洞条件差。为保障导流洞顺利开挖,我院专业技术人员坚守现场,紧密跟踪围岩变化,及时优化支护措施,昆明院技术专家团队前往现场进行指导,为导流洞的顺利贯通提供了坚实的技术保障。
Tel:+86-25-84152563
Fax:+86-25-52146294
Email:export@hbtianrui.com
Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)
