大渡河金川水电站尾闸室首条闸门井扩挖完成

from:国家能源投资集团有限责任公司date:2024-08-20

8月19日,国家能源集团大渡河金川水电站引水发电系统工程尾水闸门操作室4号闸门井扩挖完成,这是该电站扩挖完成的尾闸室首条闸门井,为加快推进电站尾水系统建设、按期实现下闸蓄水目标打下坚实基础。

大渡河金川水电站尾闸室首条闸门井扩挖完成-1

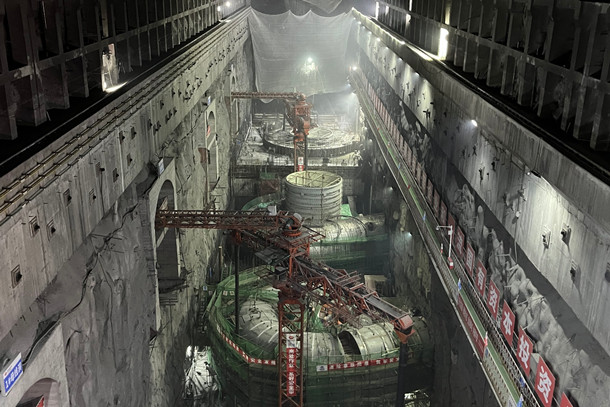

图为金川水电站地下厂房施工现场

金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,已被列为国家支持青海等省藏区经济社会发展能源建设重点开发项目、四川省“十四五”能源发展规划重点建设项目,也是集团“四重一要”重点工程,总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组,电站枢纽工程主要由面板堆石坝、左岸地下厂房、右岸溢洪道和右岸泄洪放空洞等建筑物组成,面板堆石坝最大坝高112米。

金川水电站尾水闸门操作室是引水发电系统“三大洞室”之一,其2155米高程以下布置了4个独立的方形闸井,开挖断面尺寸为6.85米×12.2米,开挖深度约14米,设计开挖方量约5200立方米,采用反井钻机导井扩挖法自上而下爆破开挖,分层跟进支护成型。尾水闸门操作室地质条件复杂,且发育有多个断层及千枚岩条带,岩体极为破碎,施工安全风险较高。

为确保闸门井顺利扩挖,大渡河金川公司深入贯彻落实集团“两高一低”工程建设要求,紧盯年度建设目标,充分发挥业主主导作用,施工前完成了开挖部位的地质预测预报,提前研判了陡倾角层面、断层及PH条带对开挖部位的影响。针对下挖过程中的围岩稳定性差等问题,组织参建各方专题研讨下挖施工方案,分析开挖过程中的施工难点,动态优化施工措施;强化工程现场管理,严格控制爆破参数,坚决落实“短进尺、弱爆破、强支护”的开挖原则,严守施工安全防线,确保高水平、高质量推进工程建设。

Contact Us

Tel:+86-25-84152563

Fax:+86-25-52146294

Email:export@hbtianrui.com

Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)

Thank you for your message. We will contact you as soon as possible!
