from:中国电力建设集团有限公司date:2024-11-15

凛冬已至,霜雪覆地,梅绽枝头如繁星闪烁。

冬临“水电首乡”黄坛口,素洁若银装世界,独属冬之静美,也因一群电建人的精彩答卷而愈发清冽深沉。

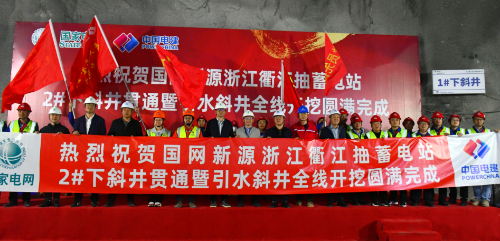

近日,在这洁白之季,由水电五局承建的国网新源浙江衢江抽水蓄能电站(简称衢江抽蓄电站)2 号下斜井贯通暨引水斜井全线开挖完成,同时标志着引水系统全线贯通,顺利实现开挖向混凝土施工及钢管安装转序,于寒冬采撷了最坚毅璀璨的果实。五局“抽蓄尖兵”再一次用最真诚而生动的语言阐述“自强不息、勇于超越”的企业精神。

精湛技艺破岩层坚壁

蜀道之难,难于上青天,此言不虚。在抽水蓄能电站的引水系统中,斜井施工的挑战,宛如攀登险峻的蜀道,既考验着工程师的胆识,也考验着技术的深度。作为电站建设的关键构筑物,该系统采用了“一管两机”的供水模式,两级斜井布置,上斜井长 250 米,下斜井长 350 米,斜井倾角均为 55 度。同时,引水系统的斜井作业空间狭窄,运输、提升系统技术复杂,轨道安装质量要求极高,施工难度极大。

引水系统的斜井施工向来是抽水蓄能电站的重点与难点,也是电站的关键线路和进度控制要点。提及斜井施工的难度,不但“新人” 望而生畏,就连从事过多个斜井施工项目管理、经验丰富的衢江项目生产经理也感触颇深。

项目技术负责人介绍:“鉴于斜井施工的特殊性和复杂性,我们自2023年3月份便开始精心策划,从施工方案的编制、措施的优化,到专家论证,再到实际实施,我们历时6个月,确保每一个环节都万无一失。”

有志者事竟成。面对这不可回避、无捷径可走的“业界难题”,衢江项目管理团队认真落实科学、安全的发展理念,坚持技术先行,强化组织策划,将 1 号、2 号上斜井作为施工组织的“检验场”。同时,衢江项目部秉持 “技术先行,系统策划” 原则,一方面充分借鉴其他项目斜井施工的成功经验,另一方面以洞若观火的明察,对衢江电站斜井施工可能遭遇的问题和潜藏的风险进行全方位剖析,认真按照 “超危大工程” 等级,精心编制斜井开挖支护专项施工方案与作业指导书,对施工方案不断优化调整补充。

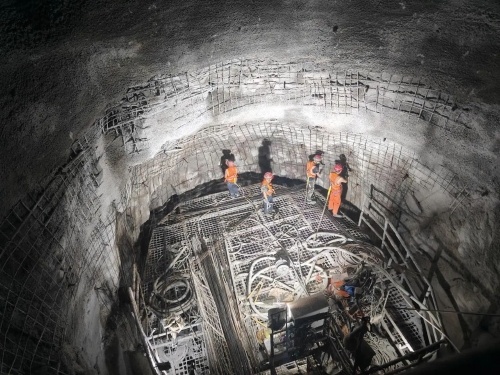

“工欲善其事,必先利其器。” 斜井施工确无捷径可循,关键在于开挖方法与设备选型上需 “做足功课”。为确保斜井扩挖的成型质量与线型完美,在斜井开挖过程中,项目部积极主动与业主、监理、设计等单位携手合作进行联合评审,邀请业内多位权威专家为技术方案在项目实施过程中的可行性做全面 “专家会诊”,最终采用 “反井钻法” 施工工艺。先使用FDP - 68 型高精度定向钻机进行定向孔施工,再运用ZFY3.5/150/500型反井钻进行直径2.4米的反导井扩孔施工。斜井扩挖采用 “大角度掌子面”施工工艺,利用导井作为溜渣井,同时提高了导井的溜渣效率。衢江项目在斜井施工中,以坚定的决心和科学的方法,攻克了一个又一个难题。

严守防线保施工安稳

“自斜井开钻的那一刻起,我的心中便笼罩着一份难以言说的忐忑。尤其是进入扩挖施工阶段,那份不安愈发浓重。斜井施工,历来是我们安全管理的重中之重,其安全稳妥的推进,便是我们追求的最快速度……”这是项目安全总监王帅峰的话语,透露出对安全的高度重视。

在抽水蓄能电站领域,斜井施工难度大、安全风险高,此乃不争的事实。衢江抽水蓄能电站引水系统斜井作业空间狭窄,斜井倾角55度,人站在井口都有掉落的风险,更别说施工作业。反导井扩孔完成后,受斜井上下温压、压差影响,作业面雾气浓重、风压强劲…… 这些因素给斜井施工带来极大的安全风险挑战。

行欲保其安,首当识其险。在施工过程中,衢江项目部始终秉持安全发展理念,坚持统筹进度与安全,认真落实“一岗双责”以及安全生产“四个责任体系”要求,建立健全斜井施工安全管控组织体系,抓好重大危险源的识别、控制措施及应急处置。组织全员学习岗位操作规程和安全生产法律法规,按照“超危大工程”等级,制定一系列斜井施工管理安全控制措施,强化斜井开挖方案和施工措施的技术安全交底,严格办理钻爆施工作业票,坚持开好班前安全教育会,认真落实安全隐患排查整改,从责任体系、制度办法、技术措施、隐患排查等方面,从源头抓好安全管理。

为确保斜井施工过程安全可控,及时处理施工中出现的问题,衢江项目部设立斜井责任区,实行领导带班、同进同出、24小时值班制度。组织全员,特别是特种设备操作人员、钻爆作业人员进行培训,经考核合格后方可上岗。严格执行下井挂牌登记制度,增设视频监控系统、无线通讯系统,加强对斜井开挖的安全巡视,随时精准掌握井下作业人数、位置及工作状态。

“患生于所忽,祸起于细微。”安全之事无小事,在斜井施工过程中,“斜井绞车提升系统”是上下井人员和物资运输的主要设备。项目部经过多方论证后,为该系统配备了双控制动系统、防断绳保护双牵引系统以及视频监控系统,以此确保绞车提升系统运行安全。为加强对斜井施工特种设备的管理和运行维护,项目部组建了由电气、机械专业技术人员组成的工作专班,专门负责斜井机械设备的维护与保养。对于经过改造升级的斜井提升系统等设备,专门进行“引水斜井提升系统检测”,并成功取得相关证件。

历经16个月的斜井施工,未出现任何安全事故,这便是项目部最大的成绩。正如项目安全总监王帅峰由衷感慨:“安全是项目建设的基石,我们始终将安全放在首位,这16个月的坚守,换来了今日的成果,实属不易。 斜井施工虽难,但只要始终保持警惕,严格落实安全措施,就一定能确保工程顺利推进。”

砥砺实干终成硕果

心怀星辰大海,远眺高山湖泊。只有朝着自己的目标不断努力,时间自会馈赠惊喜。在实干为先、开拓进取精神的引领下,衢江项目的建设者们以无畏之勇,披荆斩棘,闯过重重难关。

在项目建设进程中,建设者们充分发挥主观能动性,将斜井施工的安全、质量、进度、管理以及后勤服务保障与“岗、队、号、手”创建相结合,采取“人、机、法、环、测”全工序分析控制要点,策划并实施了28大项严谨的操作规程。凝聚多方力量共同推进工程建设,奋战在第一线,以斜井责任区为阵地。在斜井的开挖建设过程中,建设者们汇聚强大力量,展开集中攻坚,及时化解各类困难,齐心协力为工程的顺利推进筑牢坚实保障。最终,成功创建“2 号施工支洞无违章示范区”,大幅提升了斜井施工的整体管控水平。

千淘万漉虽辛苦,吹尽狂沙始到金。在衢江项目建设者们持之以恒的不懈奋斗下,一个个耀眼的成绩如璀璨星辰般不断涌现。

2023年8月27日,1号引水上斜井导向孔实现精准贯通;

2023年9月15日,2号引水上斜井导向孔精准贯通;

2023年10月15日,1号引水下斜井导井反拉顺利完成;

2023年10月31日,1号引水下斜井全断面扩挖启动;

2023年11月23日,1号引水上斜井全断面扩挖启动;

2023年12月30日,2号引水上斜井导井反井钻施工顺利完成;

2024年6月22日,1号引水上斜井开挖完成;

2024年9月7日,1号引水下斜井开挖完成;

2024年9月23日,2号引水上斜井开挖完成;

2024年10月30日,2号引水下斜井开挖完成暨引水斜井全线开挖完成。

山川开卷,水电五局作为“抽蓄尖兵”,正在书写一本教科书级别的经验之书。每一笔每一划,都蕴含着五局人的热血与激情,以及对未来的无限憧憬。水电五局将充分发挥自身专业优势,勇攀“抽蓄”高峰,以臻于至善的专业精神持续为社会创造最大价值。锚定“双碳”目标,水电五局致力于绿色发展,为实现可持续发展的美好愿景而不懈努力。

山腹破岩展壮举 引水通途启新程-1
山腹破岩展壮举 引水通途启新程-2


Contact Us

Tel:+86-25-84152563

Fax:+86-25-52146294

Email:export@hbtianrui.com

Address:Head Office: No.8 Chuangye Avenue, Economic Development Zone, Tianmen City, Hubei Province, China (Zip Code: 431700) Nanjing Office: Building 23, Baijiahu Science and Technology Industrial Park, No.2 Qingshuiting West Road, Jiangning Economic Development Zone, Nanjing City, Jiangsu Province,China (Zip Code:211106)

Thank you for your message. We will contact you as soon as possible!
